Jaki fundament pod bramę przesuwną? Sprawdź, zanim wylejesz beton

Ekipa redakcyjna thermopanel Aktualizacja: 5 lipca 2026 r.

Skrzydło bramy przesuwnej, nawet tej prywatnej, waży od 300 do 800 kg, a wraz z napędem i słupkiem prowadzącym obciążenie działające na fundament sięga 2-3 ton. Fundament pod bramę przesuwną musi więc przenieść nie tylko ciężar własny, ale też siły dynamiczne przy rozruchu, hamowaniu i uderzeniach wiatru. Błędy w jego wykonaniu kończą się wypiętrzeniem mrozowym, pęknięciami betonu, klinowaniem skrzydła i utratą gwarancji producenta napędu. Zanim wylejesz pierwszą łopatę betonu, odpowiedz sobie na trzy pytania: jaki masz typ gruntu, jak wysoko stoją wody gruntowe i w jakiej strefie klimatycznej budujesz. To one, a nie katalogowa instrukcja, decydują o tym, czy konstrukcja przetrwa dekadę czy pięć.

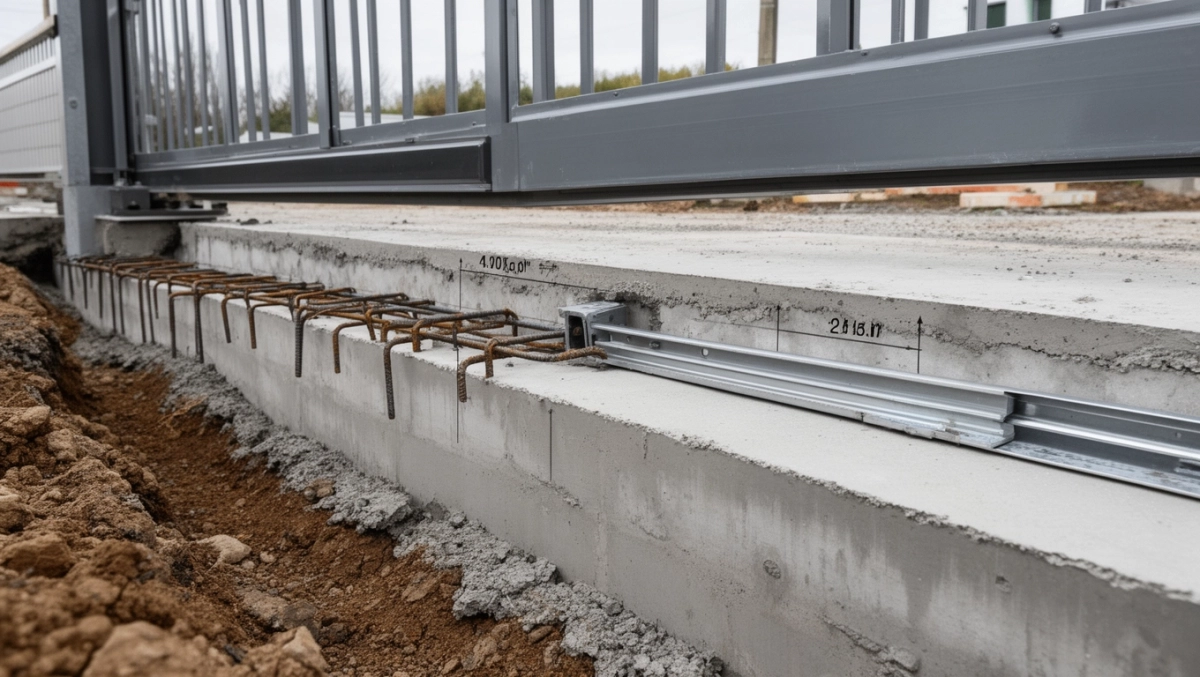

jaki fundament pod bramę przesuwną

Wymiary i głębokość fundamentu pod bramę przesuwną

Głębokość fundamentu pod bramę przesuwną nie wynika ze średnicy prętów zbrojeniowych, lecz ze strefy przemarzania gruntu. W Polsce waha się ona od 80 cm w zachodniej części kraju do 140 cm w rejonach podgórskich, dlatego dno wykopu musi sięgać minimum 20 cm poniżej tej granicy. Płytsze posadowienie naraża beton na siły ssące powstające, gdy zamarznięta woda zwiększa objętość gruntu o około 9%.

Szerokość fundamentu rośnie proporcjonalnie do światła wjazdu, ponieważ większe skrzydło wymaga dłuższego ramienia dźwigni opartego na wózkach jezdnych. Dla bramy 3 m wystarczy ławica o szerokości 350 mm, ale przy 5 m trzeba już 500 mm, bo rośnie moment siły działający na krawędź betonu. Poniższa tabela pokazuje wymiary referencyjne dla najczęstszych świateł bramy.

Światło bramyDługość fundamentuSzerokośćGłębokość
3,0 m1,3 m350 mm140 cm
3,5 m1,5 m400 mm140 cm
4,0 m1,7 m400 mm140 cm
4,5 m1,9 m450 mm140 cm
5,0 m2,1 m500 mm140 cm

Długość ławy fundamentowej pod bramę przesuwną stanowi około 40-45% światła wjazdu, ponieważ tyle potrzebuje przeciwwaga skrzydła, by zrównoważyć moment zginający. Skrócenie tego wymiaru o 20 cm oszczędza pół worka cementu, ale jednocześnie przesuwa środek ciężkości poza strefę podparcia wózków.

Przy gruntach piaszczystych o nośności powyżej 150 kPa można zejść z szerokością o 5 cm, bo piasek rozkłada obciążenie bardziej równomiernie. Na glinach i iłach lepiej trzymać się górnych wartości z tabeli, gdyż te grunty pracują nierównomiernie pod wpływem zmian wilgotności. W przypadku wysokiego poziomu wód gruntowych warto poszerzyć ławę o 10 cm i dodać warstwę drenażu, żeby woda nie podmywała betonu od spodu.

Zbrojenie i klasa betonu fundamentu pod bramę przesuwną

Fundament pod bramę przesuwną zbroi się prętami żebrowanymi ⌀12 mm ułożonymi wzdłuż dłuższej osi ławy, połączonymi strzemionami ⌀6 mm rozstawionymi co 30 cm. Taki szkielet przejmuje naprężenia rozciągające, które beton sam w sobie znosi słabo, bo jego wytrzymałość na rozciąganie to zaledwie 10% wytrzymałości na ściskanie. Bez stalowego rusztu fundament pracuje jak krucha belka i pęka przy pierwszym mrozie.

Klasa betonu na fundament pod bramę przesuwną powinna wynosić C25/30 wg normy PN-EN 206, a nie przestarzałe oznaczenie B30 ze starej polskiej normy PN-B. Różnica polega na uwzględnieniu klas ekspozycji, czyli warunków, w jakich beton będzie pracował. C25/30 gwarantuje wytrzymałość 30 MPa na próbkach walcowych i 25 MPa na kostkowych, co przy fundamentach sięgających strefy przemarzania daje margines bezpieczeństwa na cykle zamrażania i rozmrażania.

Grubość otuliny zbrojenia musi wynosić minimum 50 mm od dołu i 40 mm od boków, ponieważ stal bez warstwy betonu o takiej grubości koroduje w ciągu kilku lat. W praktyce oznacza to, że dolny pręt leży na plastikowych podkładkach dystansowych, a nie na gołej podsypce żwirowej.

Wibrowanie betonu trwa od 30 do 90 sekund na każdy metr bieżący ławy, aż na powierzchni pojawi się mleczko cementowe. Zaniedbanie tego etapu pozostawia w masywie pęcherzyki powietrza, które po pierwszej zimie zamieniają się w mikropęknięcia. Większość awarii bram przesuwnych zaczyna się właśnie od niedowibrowanego betonu.

Rodzaje fundamentów pod bramę przesuwną i kiedy je stosować

Stopy fundamentowe sprawdzają się przy bramach do 4 m światła i stabilnym gruncie piaszczystym, bo rozkładają obciążenie punktowo bez potrzeby kopania długiego wykopu. Ława fundamentowa pod bramę przesuwną to rozwiązanie uniwersalne dla świateł 4-6 m oraz gruntów słabszych, gdzie wymagana jest ciągła powierzchnia podparcia. Bloczki betonowe układa się wyłącznie pod bramy tymczasowe lub lekkie, ponieważ ich nośność nie przekracza 100 kPa i nie przeniosą masy napędu.

Typ fundamentuKiedy wybraćKoszt orientacyjny (materiały + robocizna)
Stopy fundamentoweBramy do 4 m, grunt piaszczysty, niski poziom wód1 200-1 800 zł
Ława fundamentowaBramy 4-6 m, grunt gliniasty, wysoka woda gruntowa1 800-2 800 zł
Bloczki betonoweBramy lekkie, tymczasowe, suchy grunt600-900 zł
Prefabrykat z kotwą chemicznąBramy 3-5 m, krótki czas montażu, gotowe kotwy2 200-3 200 zł

Fundament prefabrykowany z kotwą chemiczną to stosunkowo nowa opcja, w której gotowy element betonowy z wklejonymi już szpilkami trafia na plac budowy. Montaż trwa 2-3 godziny zamiast tygodnia oczekiwania na wiązanie betonu, a kotwy mają nośność 25 kN na wyrywanie, co wystarcza nawet dla bram o masie 600 kg.

Fundament tradycyjny (ława)

Wylewany na budowie, pozwala dopasować wymiary do gruntu i wymaga 14 dni wiązania. Koszt robocizny jest niższy, ale czas realizacji dłuższy.

Fundament prefabrykowany

Gotowy blok z kotwami, montowany w ciągu jednego dnia. Wymaga dźwigu i równego podłoża, ale eliminuje ryzyko błędów wykonawczych przy betonie.

Fundament śrubowy (wkręcany) sprawdza się na działkach z nasypem lub gruzem, gdzie klasyczny wykop jest nieopłacalny. Pale wkręca się ręcznie lub maszynowo do głębokości 150-200 cm, a następnie spawia z nimi stalową belkę stanowiącą oparcie dla wózków jezdnych. Trwałość tego rozwiązania sięga 30 lat pod warunkiem zabezpieczenia stali antykorozyjnie.

Fundament pod bramę przesuwną krok po kroku

Pierwszy etap to rozpoznanie gruntu, najlepiej przez ręczne sondowanie szpadlem lub odwiert na głębokość 200 cm. Informacja ta pozwala ustalić strefę przemarzania dla konkretnej lokalizacji wg PN-EN 1997-2 (Eurokod 7) i dobrać głębokość posadowienia.

Wytyczenie osi bramy i wymiarów fundamentu wymaga niwelatora lub poziomicy laserowej, ponieważ różnica wysokości 2 cm na długości 5 m powoduje, że brama zjeżdża się samoczynnie w jedną stronę. Paliki sznurkowe wyznaczają obrys wykopu z marginesem 10 cm na stronę na deskowanie.

Wykop ma minimalną głębokość 140 cm, szerokość większą o 20 cm od projektowanej ławy i długość zgodną z tabelą wymiarów. Skarpy zabezpiecza się folią PE, żeby grunt nie obsypywał się do środka podczas betonowania, szczególnie po deszczu.

Podsypka żwirowa o frakcji 16-32 mm i grubości 15-20 cm musi być zagęszczona ubijakiem płytowym do wskaźnika Is ≥ 0,95. Żwir pełni tu dwie role: odprowadza wodę z dna wykopu i rozkłada obciążenie równomiernie na większą powierzchnię. Bez tej warstwy beton osiada nierównomiernie i pęka przy pierwszym obciążeniu wózkiem.

Szalunek z desek impregnowanych lub płyt OSB ustawia się z pionem kontrolowanym co 50 cm poziomicą. Wewnątrz układa się ruszt zbrojeniowy z prętów ⌀12 mm wzdłuż i strzemion ⌀6 mm co 30 cm, powiązany drutem wiązałkowym. Dolna warstwa stali spoczywa na podkładkach dystansowych 50 mm.

Betonowanie klasy C25/30 wykonuje się warstwami po 30 cm, każdą zagęszczając wibratorem wgłębnym przez 45-60 sekund. Czas wiązania zależy od temperatury: przy 20°C beton uzyskuje 50% wytrzymałości po 3 dniach, przy 10°C potrzebuje na to 7 dni, a poniżej 5°C wiązanie praktycznie się zatrzymuje.

Temperatura otoczeniaCzas do rozszalowaniaCzas do montażu wózków
5-10°C5 dni21 dni
10-20°C3 dni14 dni
20-30°C2 dni10 dni
Powyżej 30°C1 dzień7 dni

Pielęgnacja betonu polega na polewaniu wodą co 4-6 godzin przez pierwsze 7 dni i przykryciu folią PE, by ograniczyć parowanie. W upalne dni beton trzeba zraszać nawet w nocy, bo zbyt szybkie odparowanie wody powoduje rysy skurczowe o szerokości do 0,3 mm.

Montaż wózków jezdnych rozpoczyna się nie wcześniej niż po 14 dniach od betonowania, kiedy beton osiąga minimum 70% wytrzymałości projektowej. Osadzanie wózków w świeżym betonie to najczęstsza przyczyna awarii, ponieważ zbyt miękka masa nie utrzymuje kotew i po pół roku wózki zaczynają się luzować.

Drenaż liniowy wzdłuż fundamentu, z rurą perforowaną ⌀100 mm owiniętą geowłókniną, odprowadza wodę opadową poza obrys bramy. Bez niego woda stojąca przy ławie wnika w mikropęknięcia i po dwóch zimach wypłukuje zaczyn cementowy. Schemat odwodnienia warto wykonać z spadkiem 2% w kierunku studni chłonnej lub rowu melioracyjnego.

Najczęstsze błędy wykonawców i jak ich uniknąć

Brak dylatacji między fundamentem a słupkiem ogrodzeniowym prowadzi do przenoszenia drgań z bramy na ogrodzenie i odwrotnie, co w ciągu dwóch sezonów rozluźnia mocowania wózków. Przerwa dylatacyjna szerokości 2 cm wypełniona pianką poliuretanową lub paskiem styropianu kosztuje 15 zł, a naprawa po jej braku 1 500 zł.

Zbyt płytki wykop, kończący się powyżej strefy przemarzania, skazuje fundament na siły wypiętrzające rzędu 100-150 kPa. Efektem jest przechylenie ławy o 1-2 cm rocznie i konieczność demontażu całej bramy po 4-5 latach.

Beton z worka wylewany bez wibrowania zawiera 3-5% powietrza, które w betonie zawibrowanym spada do 1%. Ta różnica oznacza spadek wytrzymałości o 20-30% i nasiąkliwość wyższą o 40%, co w polskim klimacie kończy się łuszczeniem powierzchni po trzeciej zimie.

Mocowanie wózków tylko na kołki rozporowe, bez kotew wklejanych chemicznie, nie przenosi sił dynamicznych generowanych przez napęd. Kołek rozporowy pod obciążeniem cyklicznym (brama otwierana 6 razy dziennie) poluzowuje się po 18 miesiącach, kotwa chemiczna wytrzymuje minimum 25 lat.

10 pytań przed budową fundamentu

Jaki grunt dominuje na działce? Piaski i żwiry dają nośność 150-300 kPa, gliny 80-150 kPa, a iły i namuły poniżej 80 kPa. Ta różnica przekłada się na głębokość posadowienia i szerokość ławy.

Na jakiej głębokości stoi woda gruntowa w najwyższym stanie w ciągu roku? Jeśli powyżej 100 cm, konieczny jest drenaż i szerszy fundament. Poniżej 150 cm problem znika.

Jaka jest strefa przemarzania dla powiatu, w którym budujesz? Dane publikuje Instytut Meteorologii i Gospodarki Wodnej, a ich brak w projekcie to najczęstsza przyczyna reklamacji.

Czy brama będzie miała napęd? Napęd dodaje 40-80 kg i generuje siły hamowania do 500 N, które fundament musi przenieść bez drgań.

Jaką masę ma samo skrzydło z wypełnieniem? Brama z profili zamkniętych 60×40 mm waży 35-50 kg/mb, z drewnem 25-35 kg/mb, a z panelem stalowym 20-30 kg/mb.

Czy w miejscu fundamentu przebiegają instalacje podziemne? Przewód gazowy, wodociągowy czy elektryczny wymaga przesunięcia ławy lub pogłębienia wykopu.

Jaki jest dostęp do wykopu dla betoniarki i pompy? Przy wąskim wjeździe konieczna jest pompa do betonu, co podnosi koszt o 200-400 zł.

Czy planujesz późniejszy montaż fotokomórek i listwy zębatej? Fundament musi przewidzieć peszel ⌀32 mm na okablowanie, inaczej kable prowadzi się po powierzchni.

Ile czasu upłynie między wylaniem fundamentu a montażem bramy? Przy przerwie dłuższej niż 30 dni warto zabezpieczyć kotwy przed korozją smarem lub folią.

Czy masz dostęp do wibrowanego betonu towarowego, czy mieszasz na budowie? Beton z betoniarki rzadko osiąga klasę C25/30 bez dodatków plastyfikujących, a błąd 5 MPa w wytrzymałości oznacza pęknięcia po pierwszym mrozie.

Kalkulator wymiarów i lista kontrolna

Przy świetle bramy 4 m i gruncie gliniastym stosunek długości fundamentu do światła wynosi 0,43, co daje 1,72 m. Dla gruntu piaszczystego współczynnik spada do 0,38, czyli 1,52 m, ale głębokość zostaje ta sama ze względu na strefę przemarzania.

Checklist narzędzi: szpadle (2 szt.), łopata, betoniarka 150 l lub pompa do betonu, poziomica laserowa, niwelator, wibrator wgłębny, ubijak płytowy, miarka, sznurek murarski, paliki drewniane.

Checklist materiałów: beton C25/30 (objętość = długość × szerokość × wysokość + 10% zapasu), stal zbrojeniowa ⌀12 mm (4 pręty na ławę) i ⌀6 mm (strzemiona), drut wiązałkowy 1,2 mm, deski szalunkowe lub płyt OSB 18 mm, folia PE 0,3 mm, żwir 16-32 mm, podkładki dystansowe 50 mm, kotwy wklejane chemicznie M16.

Checklist kontrolna: po 24h sprawdź, czy nie pojawiły się rysy skurczowe; po 7 dniach oceń twardość betonu próbą gwoździa; po 14 dniach zmierz wilgotność (maksymalnie 4%) i dopiero wtedy montuj wózki.

Case study: awaria po dwóch zimach

Realizacja przy bramie o świetle 4,5 m, gdzie wykonawca wylał fundament na głębokości 110 cm, twierdząc, że "strefa przemarzania jest płytka". Po drugiej zimie ława przechyliła się o 18 mm w stronę wjazdu, wózki jezdne straciły pion, a skrzydło zaczęło ocierać o słupek. Naprawa wymagała odkopania fundamentu, wykonania mikropali pod istniejącą ławą i powtórnego montażu całego osprzętu za 4 200 zł. Gdyby od początku uwzględniono strefę przemarzania 130 cm dla danego powiatu, koszt uniknięty wyniósłby 150 zł dodatkowego wykopu.

Ława fundamentowa pod bramę przesuwną o wymiarach 1,7 × 0,4 × 1,4 m, zbrojona prętami ⌀12 mm i zalana betonem C25/30, przenosi obciążenie 2,5 tony w każdych warunkach gruntowych spotykanych w Polsce. Wariant prefabrykowany skraca czas realizacji z 16 do 3 dni, ale wymaga dźwigu i dostępu dla ciężarówki. Bez względu na wybór technologii, trzy czynniki decydują o trwałości: głębokość poniżej strefy przemarzania, wibrowanie betonu i kotwy chemiczne zamiast kołków rozporowych.

Przed rozpoczęciem prac pobierz rysunek techniczny z wymiarami dla swojego światła bramy i sprawdź mapę stref przemarzania dla swojego powiatu. Te dwa dokumenty kosztują godzinę wyszukiwania, a oszczędzają tysiące złotych na naprawach.

Źródła danych: PN-EN 206:2014 (beton), PN-EN 1997-2:2009 (Eurokod 7, badania podłoża), PN-EN 1992-1-1:2008 (Eurokod 2, konstrukcje żelbetowe), Rozporządzenie Ministra Infrastruktury z 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), mapy stref przemarzania Instytutu Meteorologii i Gospodarki Wodnej (imgw.pl), katalogi producentów wózków jezdnych (nośności i rozstawy montażowe).
